На всё про всё у тепловиков есть около полугода. Несмотря на небольшой отрезок времени, мастера «Т Плюс» успевают выполнить огромный фронт работ, чтобы оренбуржцам зимой было тепло, уютно и комфортно.
Синхронизация работ

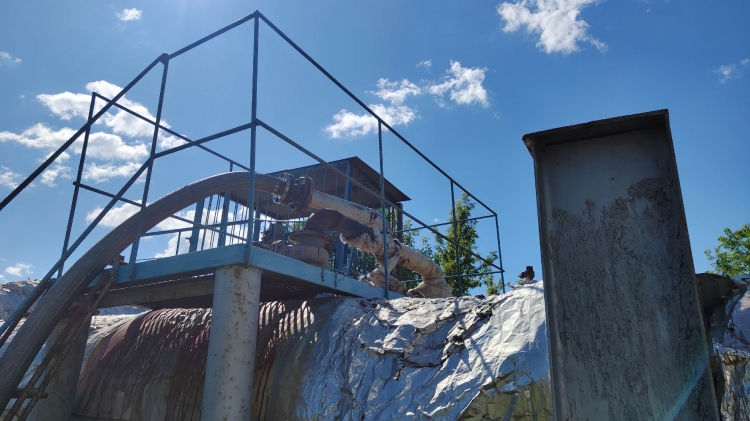

Отметим, что уже за неделю до окончания предыдущего отопительного сезона тепловики начали проводить гидравлические испытания участков, от которых нет подключения к потребителям. В настоящее время опрессовка в самом разгаре – работы осуществляются в строгом соответствии с графиком, который составлялся и согласовывался с администрацией города ещё в марте. Этот график рассылается также сетевым организациям и управляющим компаниям. Делается это для того, чтобы они могли совместить гидравлические испытания с иными ремонтными работами, и тем самым минимизировать отсутствие горячей воды в домах.
Гидравлические испытания проводятся для того, чтобы проверить сети и выявить слабые места, а после – своевременно выполнить ремонт. Уже в августе отремонтированные сети подвергнут повторному испытанию, чтобы на 100 процентов быть уверенными, что трубопровод выдержит зимнюю нагрузку, - рассказал Виталий Дремов, технический директор – главный инженер Оренбургских тепловых сетей Оренбургского филиала «Т Плюс».
Горожане забыли, что по месяцу жили без горячей воды

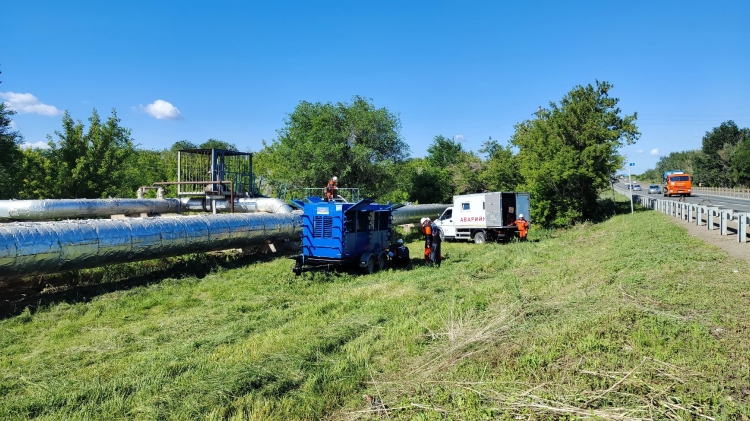

Раньше давление по магистралям создавалось от ТЭЦ, и опрессовка шла одновременно во всём городе. После проводился ремонт повреждённых участков, которых, конечно, было немало. Из-за этого местные жители бывало сидели без горячей воды по месяцу. Сейчас испытания проходят по секторам - небольшим участкам магистралей, которых в областном центре насчитывается 341. На 218 участках испытания уже прошли, а это 64 процента.

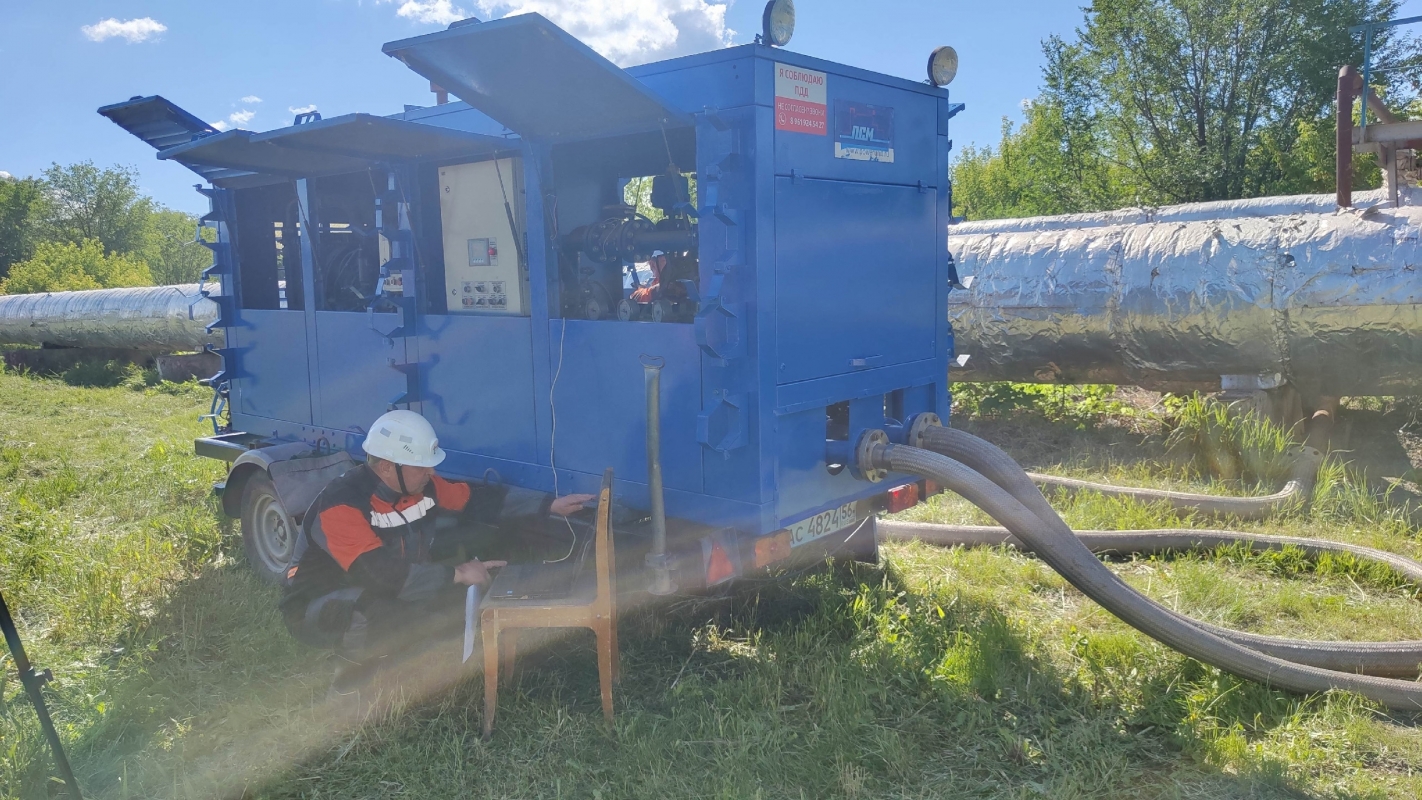

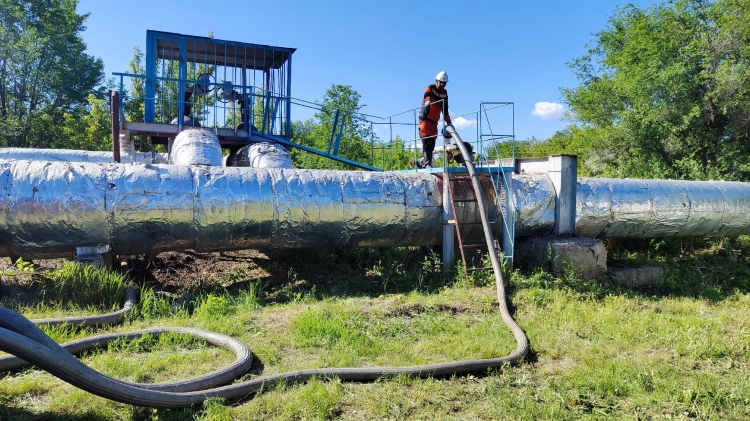

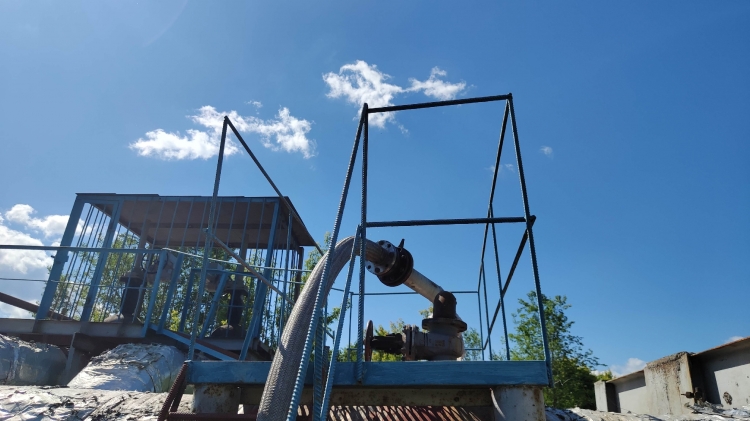

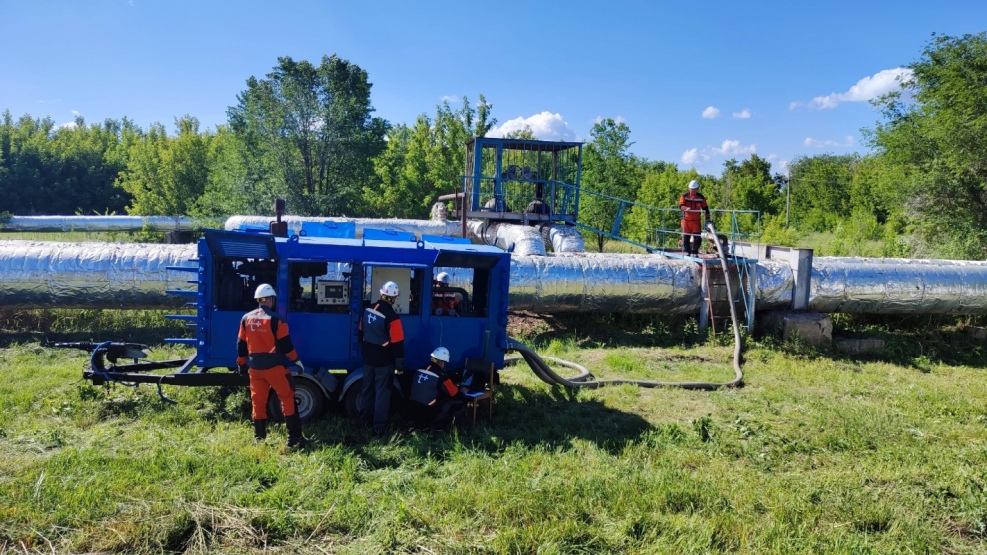

Вместо ТЭЦ давление создаётся передвижной опрессовочной станцией. Благодаря этому, тепловики быстрее выявляют слабые места и устраняют недочеты.Увы, провести эти мероприятия без ограничения подачи горячей воды нельзя, так как для испытаний создаётся избыточное давление, на которое внутридомовые системы не рассчитаны, при этом температура теплоносителя не должна превышать 40 градусов. На работы рекомендовано две недели, но как правило справляются за семь и меньше дней.
Но иногда специалисты все же не успевают завершить работы за отведенный срок и их приходится продлевать.

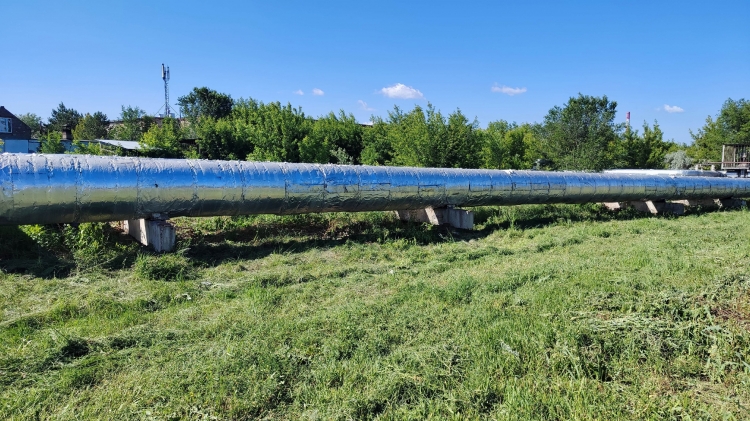

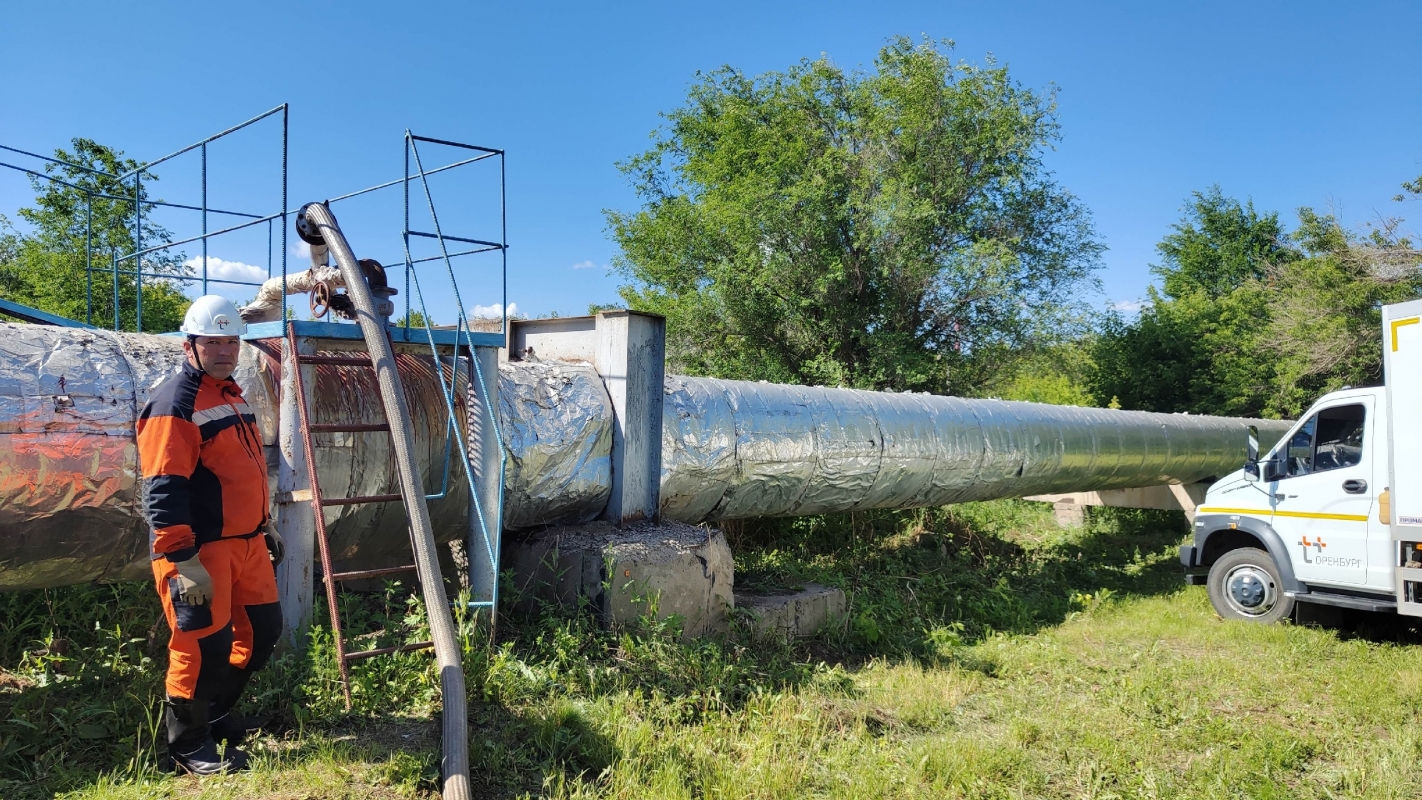

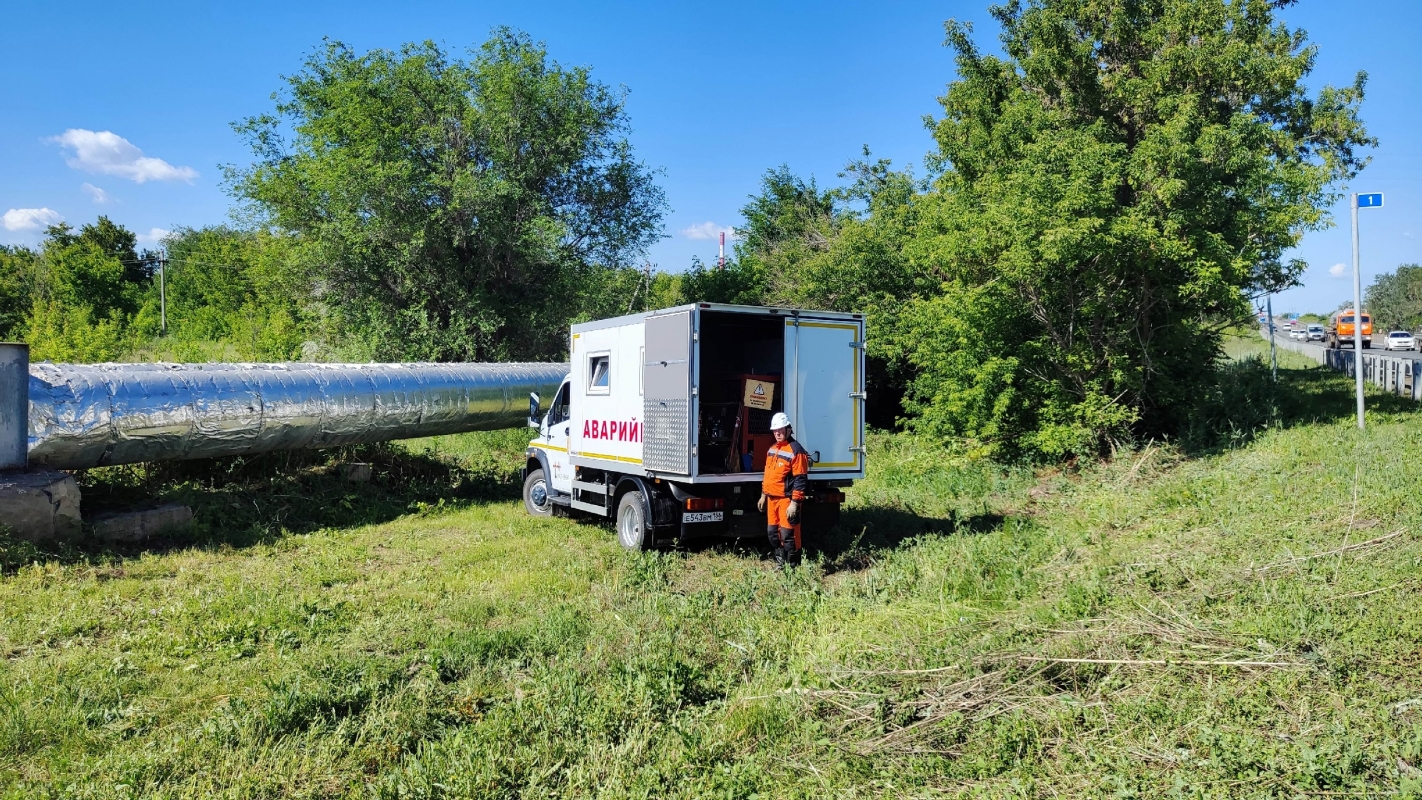

Так произошло на перекрестке улиц Аксакова и Жукова. Этот участок характерен большой глубиной расположения трубопровода и обилием коммуникаций. При замене 10 метров поврежденного трубопровода возникли сложности в доступе к повреждению.
Увеличился срок работ и на улице Челюскинцев. В результате опрессовки на этом участке и смежном с ним выявили сразу несколько серьезных повреждений. В результате там было заменено 36 метров трубопровода.
Напомним, что про ограничения, связанные с подачей горячей воды можно узнать на портале «Тепловая справочная служба», а также в личном кабинете «ЭнергосбыТ Плюс», Госуслагах, мессенджерах и соцсетях.
Магистральные и квартальные сети
Помимо опрессовок у тепловиков намечены традиционные работы по инвестиционной программе. За летний период будет заменено порядка 16 км сетей. В их числе — магистральные сети на улице Терешковой, где будет обновлено почти 900 метров трубопровода диаметром 1000 мм, в районе 4 городской больницы, где последние два года фиксировались аварийные ситуации, заменят 616 метров трубопровода диаметром 800 мм, на улице Ленинградской обновят 500 метров диаметром 500 мм. Без ремонта не останутся и квартальные сети: от котельной Лесозащитной в районе гуманитарно-технического техникума с переходом через улицу Шевченко; от котельной «Карачи» от улицы Амурской до улицы Текстильщиков; в Медногорске заменят порядка километра трубопровода на улице Гайдара.
